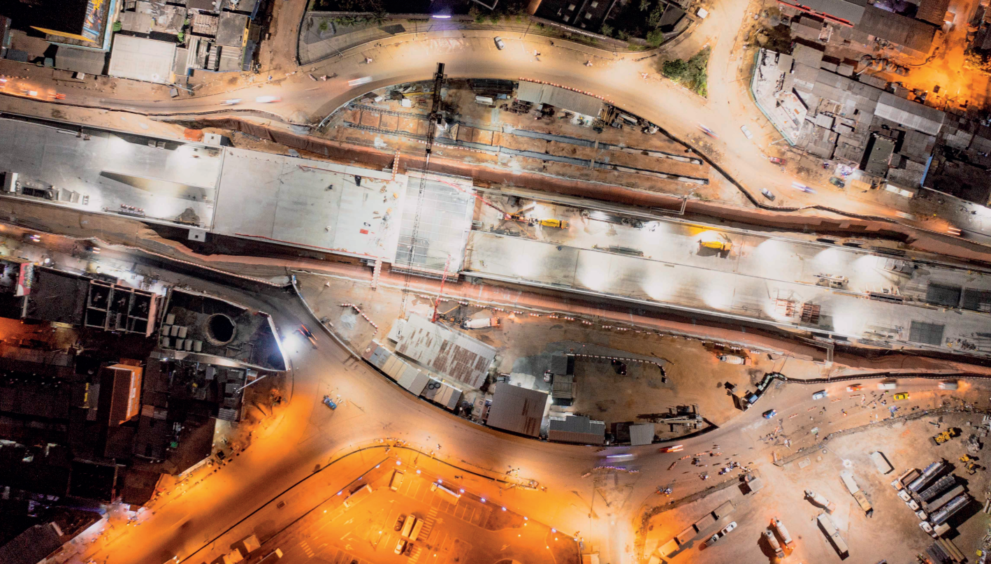

Les travaux se poursuivent ร un rythme soutenu. Aprรจs le coulage du dernier plot du radier du tunnel la semaine derniรจre, nous commenรงons cette semaine avec le coulage de la quatriรจme dalle du rond-point.
Cโest une nouvelle opรฉration technique importante qui a eu lieu avec succรจs hier soir. En effet, chaque dalle dโune longueur de 20 mรจtres nรฉcessite 55 tonnes dโacier et 410 m3 de bรฉton.
ร ce jour, 80 mรจtres de dalles sur les 207 mรจtres nรฉcessaires pour la partie couverte du tunnel ont รฉtรฉ rรฉalisรฉs. Cโest un travail considรฉrable et prรฉcis qui a รฉtรฉ dรฉjร effectuรฉ.
Nous saluons lโengagement et lโimplication des รฉquipes et partenaires qui contribuent chaque jour ร lโavancement de ce projet de grande envergure.
|๐๐๐๐ ๐๐๐๐๐๐๐๐ โ ๐๐จ๐ง๐-๐๐จ๐ข๐ง๐ญ ๐๐ ๐ฅ๐ ๐๐๐ข๐ซ๐ข๐ ๐โ๐๐๐จ๐๐จ|
Les travaux se poursuivent ร un rythme soutenu. Aprรจs le coulage du dernier plot du radier du tunnel la semaine derniรจre, nous commenรงons cette semaine avec le coulage de la quatriรจme dalle du rond-point.
Cโest une nouvelle opรฉration technique importante qui a eu lieu avec succรจs hier soir. En effet, chaque dalle dโune longueur de 20 mรจtres nรฉcessite 55 tonnes dโacier et 410 m3 de bรฉton.
ร ce jour, 80 mรจtres de dalles sur les 207 mรจtres nรฉcessaires pour la partie couverte du tunnel ont รฉtรฉ rรฉalisรฉs. Cโest un travail considรฉrable et prรฉcis qui a รฉtรฉ dรฉjร effectuรฉ.
Nous saluons lโengagement et lโimplication des รฉquipes et partenaires qui contribuent chaque jour ร lโavancement de ce projet de grande envergure.
